四川内江白马燃机项目#1机组燃机下半缸及高中压缸顺利吊装就位

发布日期:2025-07-08    信息来源:四川内江白马燃机项目   作者:熊建彪   字号:[ ]

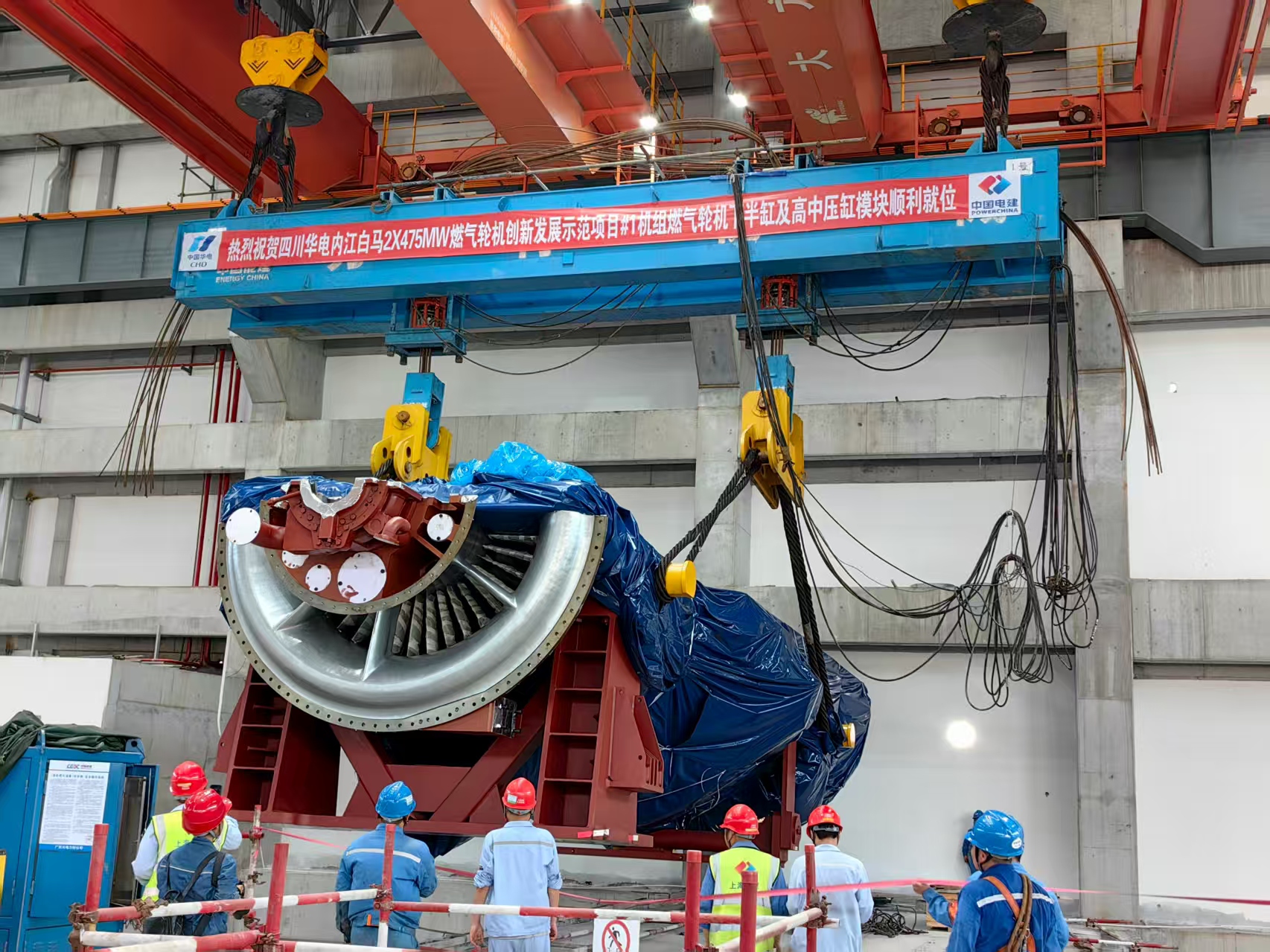

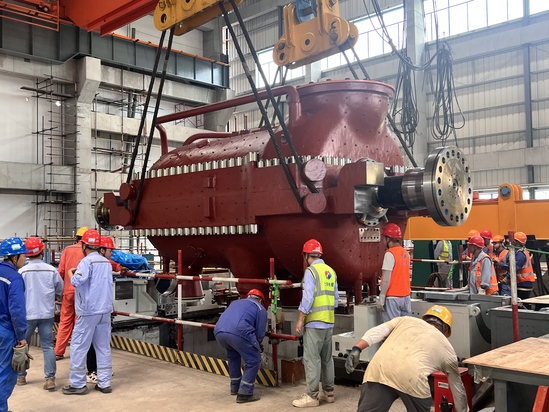

2025年7月6日,四川内江白马燃机项目#1机组汽轮机安装高中压缸安全顺利吊装就位。此前6月28日燃机下半缸已成功吊装就位,这一系列关键节点的实现标志着#1机组燃气轮机发电机组主体设备的安装工作全面启动,为实现#1机组年内投产奠定了坚实基础。

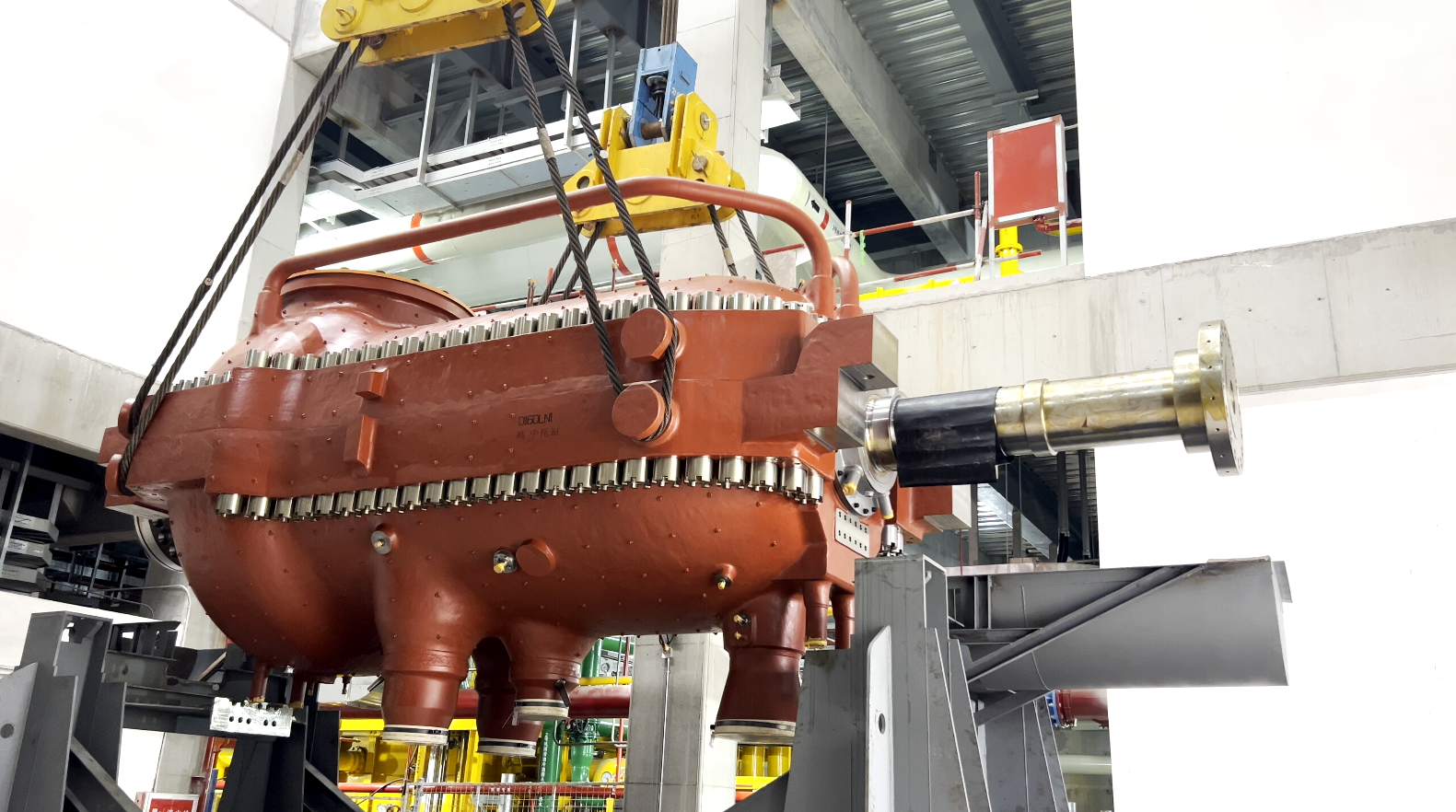

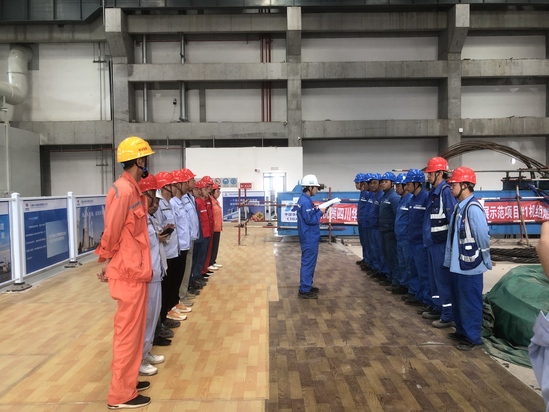

本次吊装的高中压缸重162吨(尺寸:6.5米×3.4米×3.6米),燃机下半缸重140吨(尺寸:14米×5.2米×3米),采用汽机-燃机间2台125吨行车+抬吊梁上安装2只200吨液压提升装置抬吊方案。为保障高中压缸及燃机下半缸吊装工作安全、高效、有序开展,项目部与机施分公司积极统筹协调,克服吊装场地小、设备吊装精度高、高温酷暑天气等不利因素,依据现场实际情况对吊装方案的可靠性及安全措施进行严格细致地审核,经公司、监理及业主审批后完成专家论证通过后执行,确保方案科学合理、安全可靠;同时认真落实施工作业人员安全技术交底并签字工作,强化方案编制人员、专职安全员和技术负责人现场旁站监督,全方位筑牢安全防线。

在起重指挥的指挥声中,项目吊装团队操作熟练、配合默契;在项目领导、监理及业主相关人员全程监督、严密监护下,6月28日19:27 燃机下半缸吊装就位,7月6日13:30高中压缸吊装到位,过程均平稳顺利,彰显公司安装领先水平,获得监理及业主单位一致好评。

随着项目节点陆续完成,极大地鼓舞了项目部决战年内双投发电的决心;项目部将持续发力,始终将安全与质量视作工程建设的生命线,严格遵循既定计划,稳步推进机组后续工作。
