金昌调峰煤电项目 2 号机组两台高压加热器吊装顺利完成

发布日期:2025-11-14    信息来源:金昌调峰煤电项目   作者:刘亚明   字号:[ ]

 2025 年 11 月 11 日,甘肃金昌调峰煤电项目 2 号机组 #0、#3 两台高压加热器吊装作业顺利完成,标志着项目 2 号机汽机安装工程正式迈入高效推进阶段。

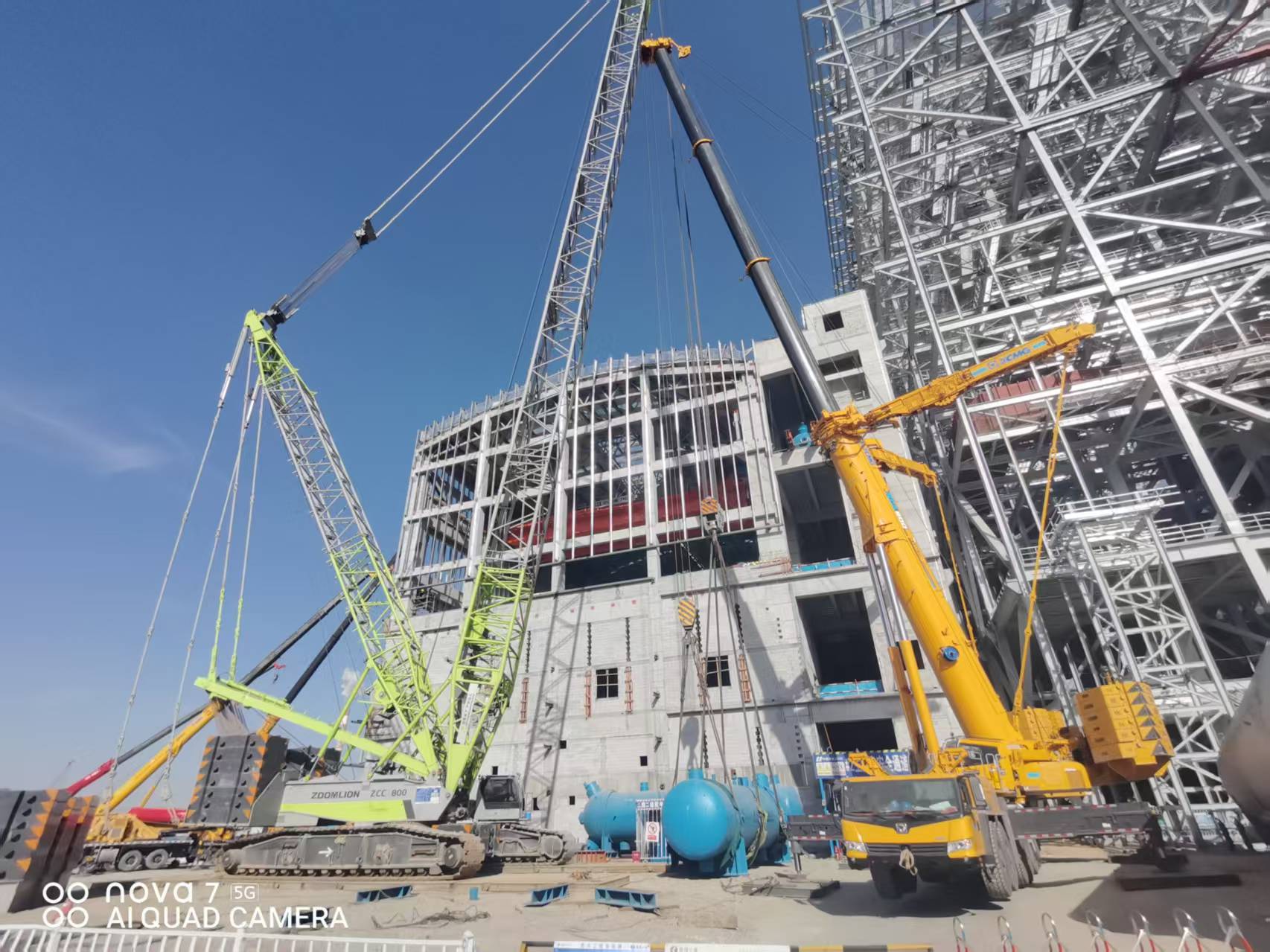

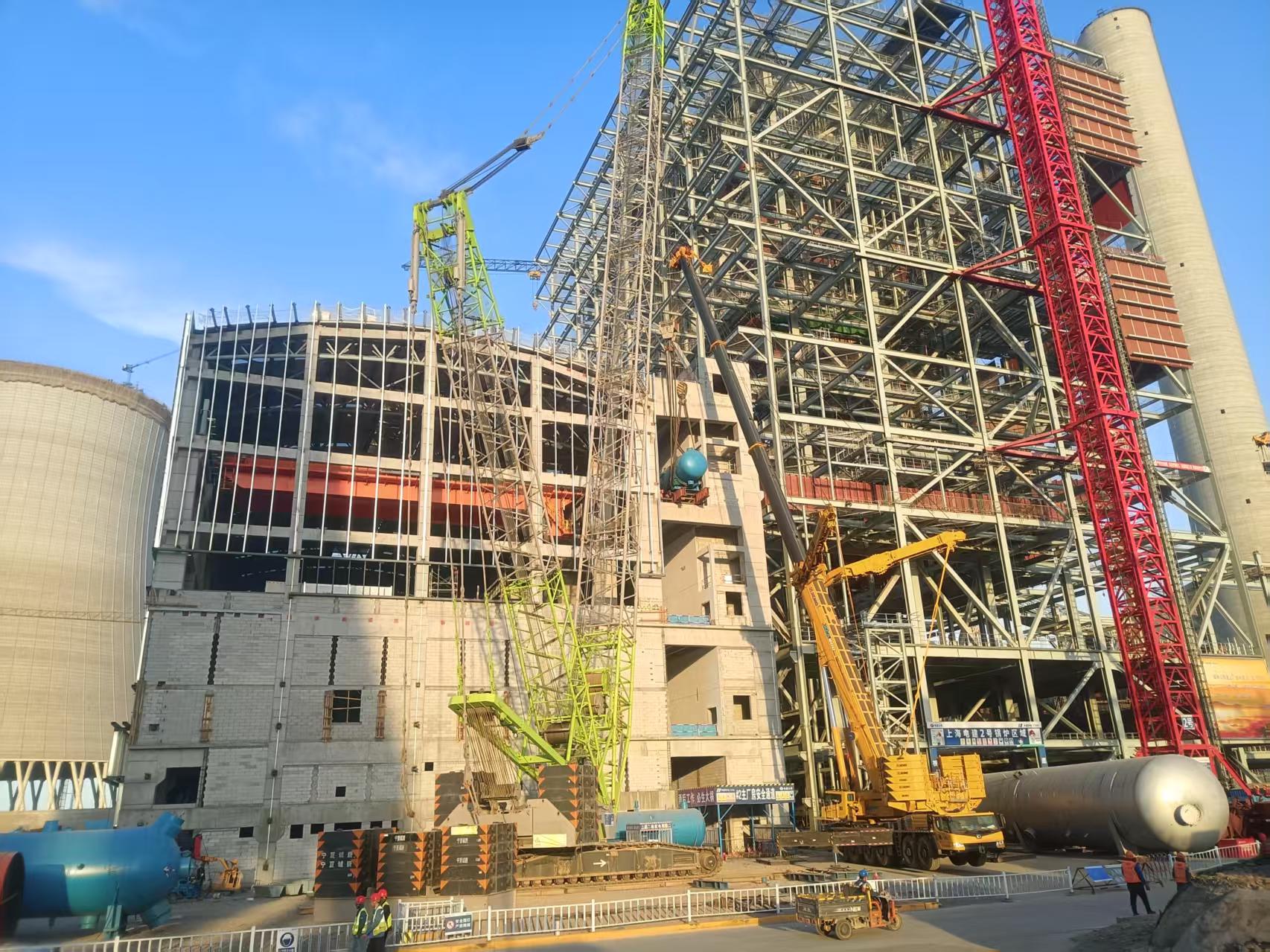

本次吊装的两台高压加热器由哈尔滨锅炉厂有限责任公司制造。其中 #0 高压加热器长 8.9 米、宽 3.2 米、高 3.7 米,净重 123.2 吨;#3 高压加热器长 12 米、宽 3 米、高 3.3 米,净重 113.5 吨。设备安装于主厂房 26.5 米层 B-C 跨,因主厂房已封顶,常规吊装路径受限,项目部专项策划采用 “主吊 + 溜尾配合” 方案,选用履带吊为主吊设备,汽车吊配合完成溜尾及穿装工序,保障吊装路径通畅。

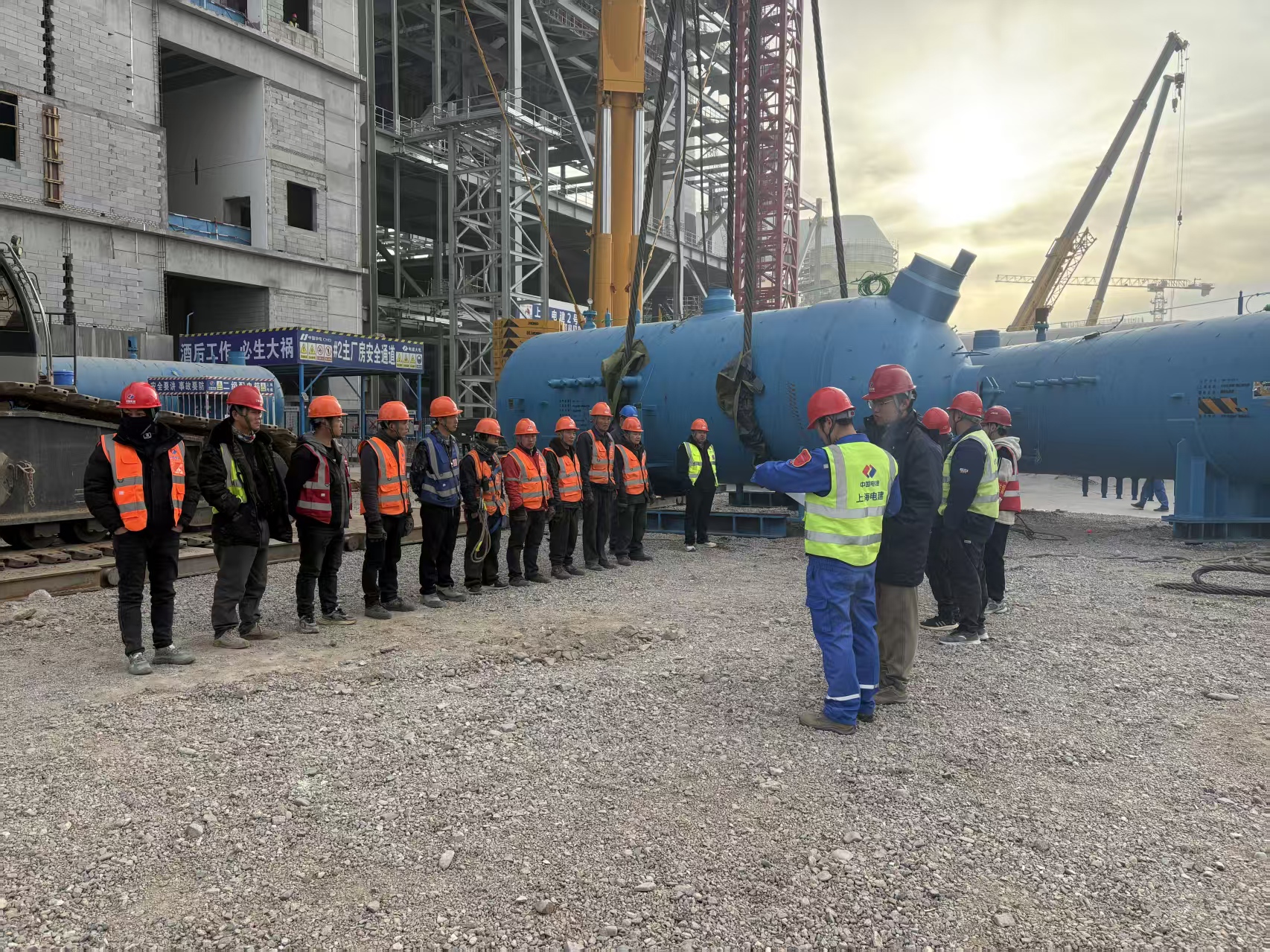

11 月 11 日清晨 7 时,施工团队进场开展准备工作,逐一检查校验卸扣、吊带、钢丝绳等器具,精准核查吊点位置确保设备受力均匀。上午 9 时准备工作全部就绪,项目部随即组织安全技术交底,明确施工要点、操作流程及安全规范,强化全员责任意识。

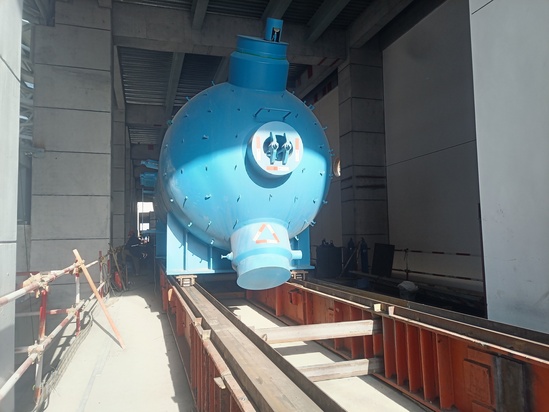

吊装过程中,作业团队严格执行既定方案,专人全程旁站监督,实时监控起吊、转运、就位等环节。当日 12 时 14 分,#0 高压加热器顺利进入汽机房,通过拖道梁上的小坦克及预设电动葫芦、滑轮组精准拖移至安装位置;#3 高压加热器采用相同工艺,于 17 时 37 分圆满就位,两台设备均实现安全高效精准落地。

 下一步,项目部将坚持高标准、高质量、高效率原则,科学统筹施工计划,全力推进后续安装工作,确保项目如期投产发电。
