望亭二期燃机项目6号机厂用电受电质检工作顺利完成 | |
| |

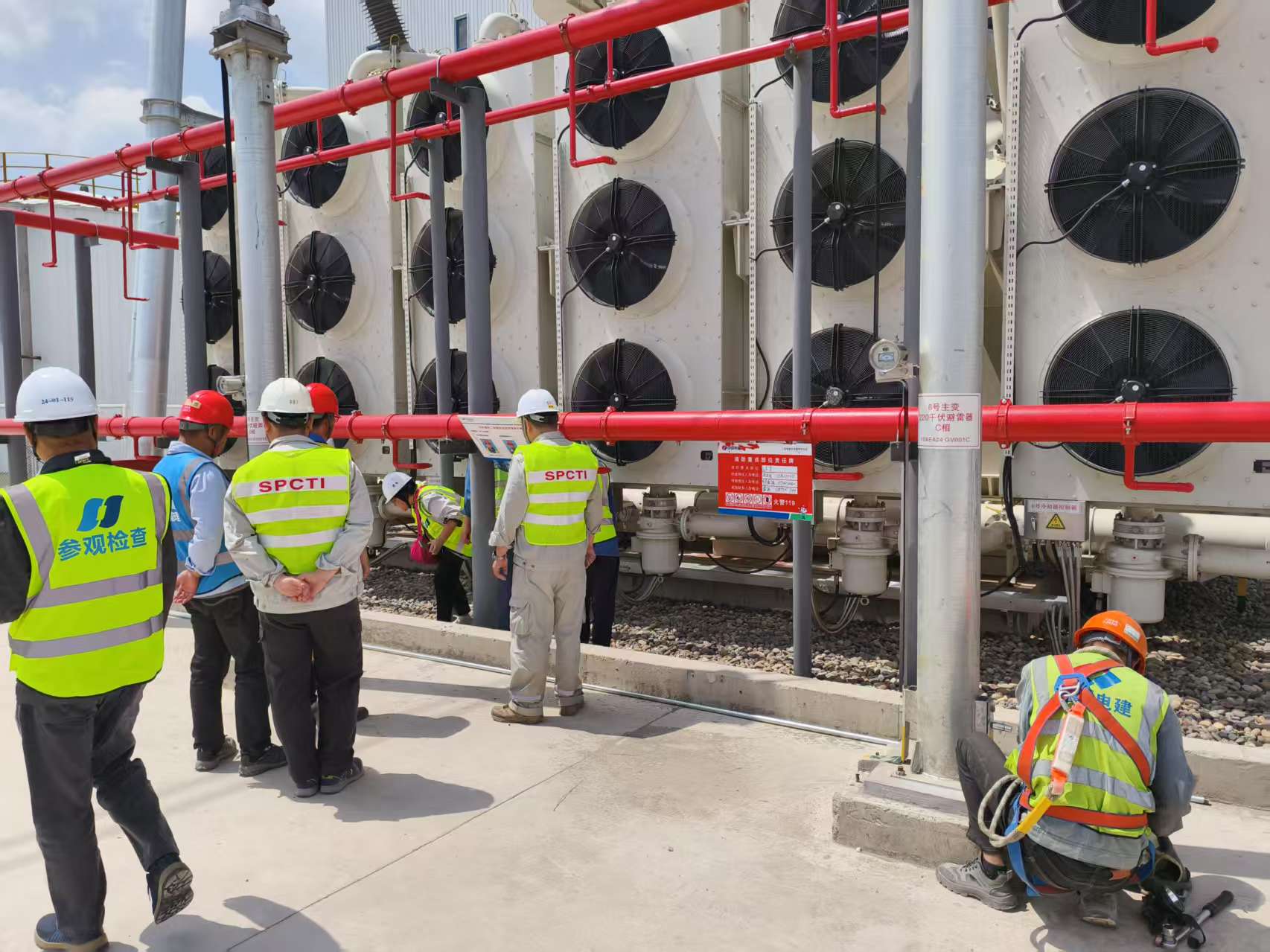

2025年5月9日至12日,望亭二期燃机项目6号机组顺利完成厂用电受电前质量监督检查工作。经专家组全面核查,截至5月19日,各参建单位已完成首轮质检整改闭环,所有不符合要求项均达到验收标准。 本次厂用电受电质检范围涵盖:一期燃机6kV备1段配电装置备2段电源开关间隔至二期6kV备2段浇筑母线、6kV备2段配电装置、6号机组6kV配电装置(6A、6B段)、6A/6B低厂变及400V PC段、6号机组直流及UPS系统设备,以及对应的保护、控制、信号、测量回路,DCS监控系统。 项目全体成员高度重视此次质检工作,严格执行质量管理程序,质检前组织电气、热控及土建专业对受电范围内的各项工作开展专项自查,及时查漏补缺,完善各项资料,推进现场施工进度。同时建设、监理、设计、施工、调试等单位五方联动,对照《火力发电建设工程质量监督检查大纲》2023版完成预检工作。专家组通过现场核查与资料审查相结合的方式,形成了包含各参建单位存在问题的整改意见书。质检结束整改阶段实行“日清日结”管理机制,各责任单位迅速完成整改内容,整改回复文件已通过建设单位复核确认,于5月29日完成了所有问题的整改回复。 此次受电质检活动的开展,各专业用实际行动彰显了项目团队风采。同时,本次质检工作的顺利完成也标志着项目即将迎来整组启动的关键时刻。项目团队将持续优化启动方案,确保机组按期高质量投产。 | |
