望亭二期燃机项目5号机余热锅炉化学清洗工作圆满完成 | |
| |

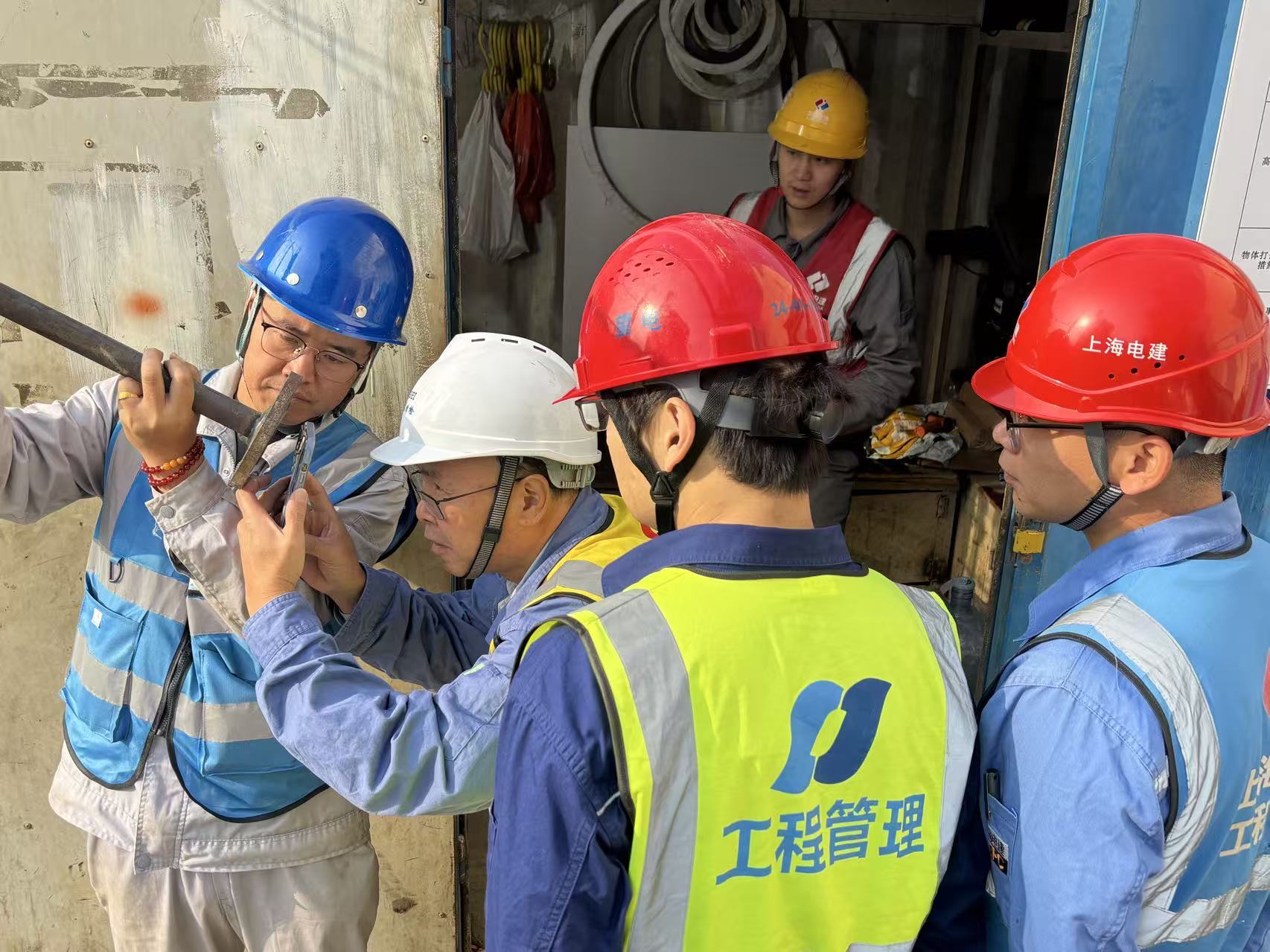

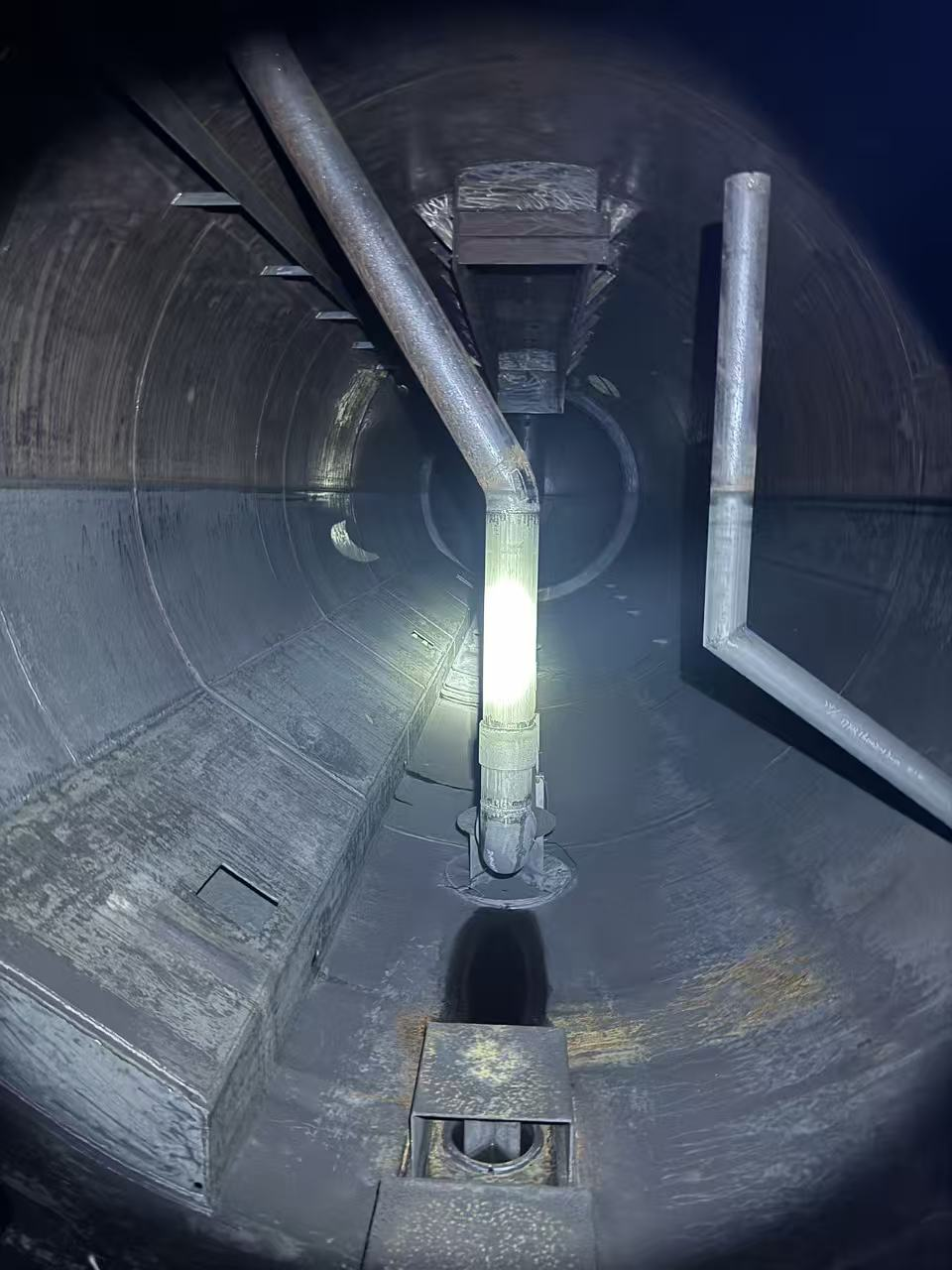

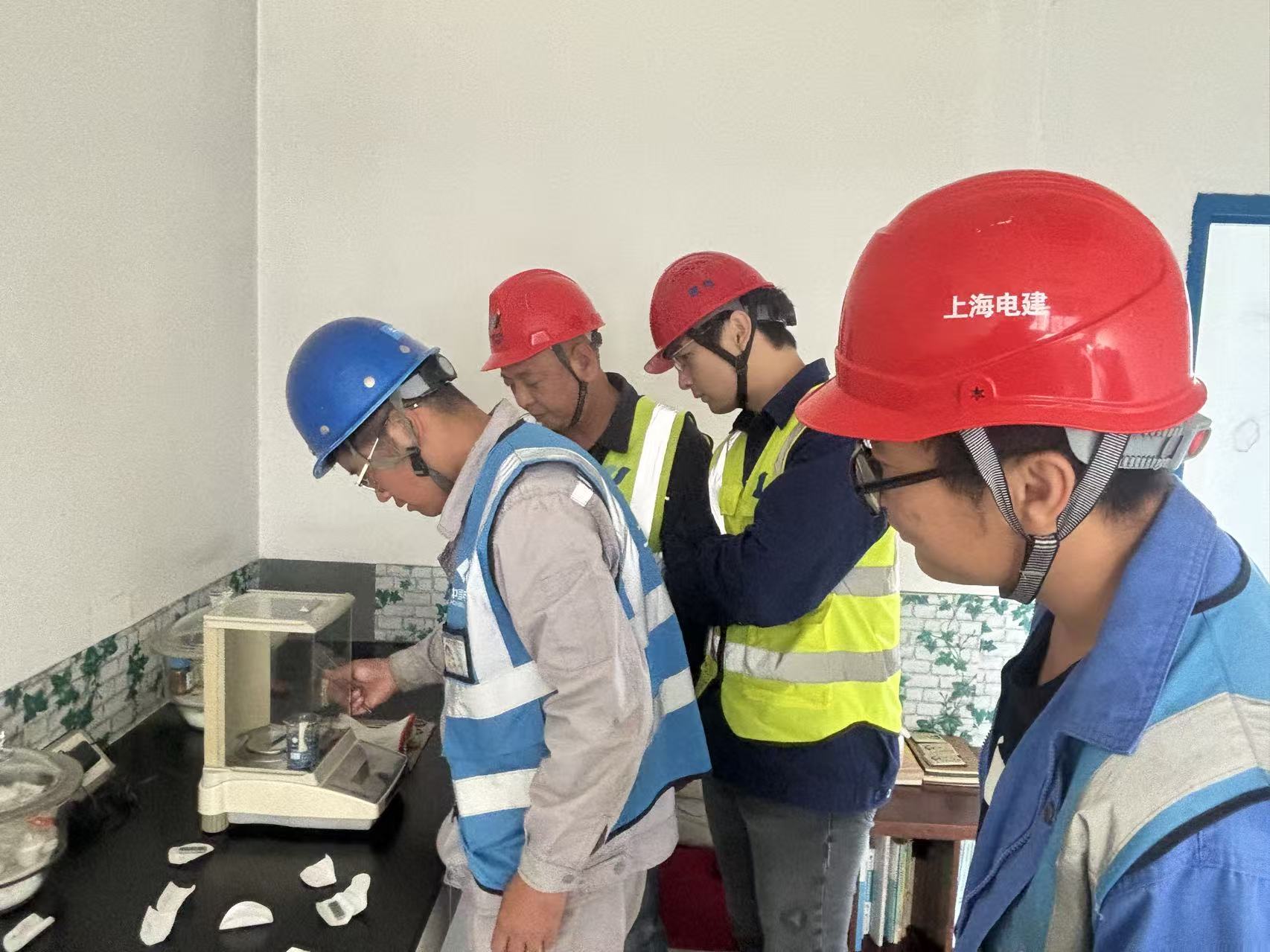

2025年11月4日,望亭二期燃机项目5号机余热锅炉化学清洗工作圆满完成。经联合验收,各项清洗指标良好,管道内壁清洗后钝化成膜完整,标志着工程又一里程碑节点目标顺利完成,为该机组为后续点火吹管及整套启动奠定了坚实基础。 为确保锅炉化学清洗一次成功,项目部积极筹划准备工作,认真制定施工方案。同时锅炉保温工作采取分部验收的方式,实现各工序无缝衔接,为化学清洗前锅炉保温创造有利条件。经过多次研讨,从清洗流程、风险控制、废液排放、质量验收评定等方面量化标准要求,强化保障措施,扎实推进施工走深走实,对临时系统安装、清洗泵调试、系统管道冲洗、药品报验、小型试验等细化工作任务清单,明确责任分工,确保余热锅炉化学清洗工作流畅衔接。 本次化学清洗范围包含低压系统、中压系统、高压系统共计362m³,酸洗采用EDTA清洗钝化工艺,具有操作简便、产生的废液量最少,系统简单的优点。清洗废液采用两套反渗透设备、一套闪蒸设备,减少清洗危化物现场存放时间及外运量。 化学清洗过程中,全体工作人员24小时轮班值守,严格落实各项措施,业主、监理、特检院全程监督,严密监测各项指标。经割管检查、汽包检查、试片称重、清洗水化验等检测合格后、至清洗后的金属表面光滑洁净,固定设备上的阀门、仪表完好,腐蚀量、腐蚀速率、残余垢量等各项指标均达到优良标准。 接下来,项目部继续统筹安排,强化施工过程管控,确保施工过程安全可靠,为整套启动、168小时试运行等工作稳步推进,冲刺本年度机组投产目标全力以赴。 | |
